【統合保育所整備事業】かきっこ保育園の工事進捗状況

 令和7年6月に着工した造成工事は、令和8年3月末をもって完了しました。造成工事では、表土の除去や整地、地盤改良を行い、敷地周囲にはコンクリート製の壁(L型擁壁)を設置するなど、建物を安全に建設できる土地の整備を行いました。

 また、保育所新築工事は令和7年11月に着手し、令和8年4月現在は建物の骨組みとなる鉄骨の組み立て作業を進めています。

 引き続き、安全に十分配慮しながら工事を進めてまいります。

※「工事の様子」に令和8年3月31日に撮影した全景写真を追加しました。

南部町インスタグラムにも工事の様子を掲載しています。インスタグラムの投稿は こちら からご覧ください。

造成工事の発注内容

【工  事  名】
統合保育所整備事業造成工事
【受注業者】
統合保育所整備事業造成工事TMS・タナカ特定建設工事共同企業体
【造成面積】
11,675.85㎡
【工事金額】
246,016,100円(消費税含む)
【工  期】
令和7年5月27日~令和8年3月31日

保育所新築工事の発注内容

【工  事  名】
統合保育所整備事業保育所新築工事
【受注業者】
●建築・外構工事:統合保育所整備事業保育所新築工事(建築・外構)松本組・フィディア特定建設工事共同企業体
●電気設備工事 :統合保育所整備事業保育所新築工事(電気設備)栄和電気工事・寿電気特定建設工事共同企業体
●機械設備工事 :統合保育所整備事業保育所新築工事(機械設備)曽我工業・シンセイ特定建設工事共同企業体
【延床面積】
1,542.39㎡
【工事金額】
●建築・外構工事:876,700,000円(消費税含む)
●電気設備工事 :124,850,000円(消費税含む)
●機械設備工事 :165,000,000円(消費税含む)
【工  期】
令和7年9月5日~令和8年9月30日

工事の様子

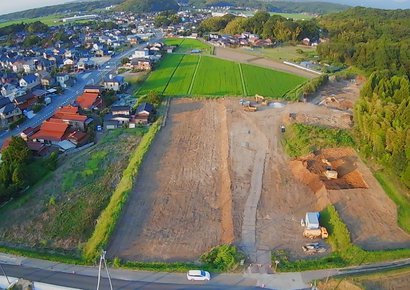

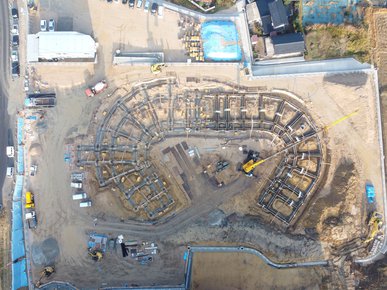

令和8年3月31日撮影

令和8年3月12日撮影

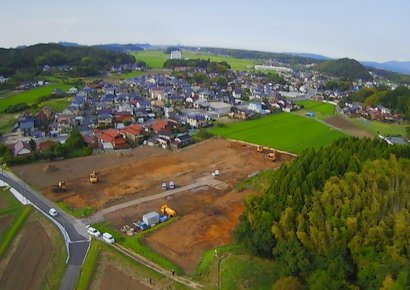

令和8年3月2日撮影

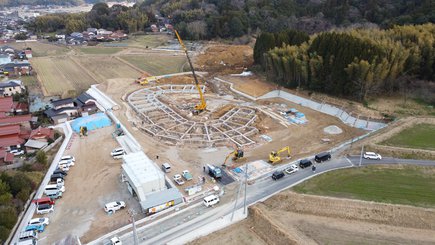

令和8年2月5日撮影

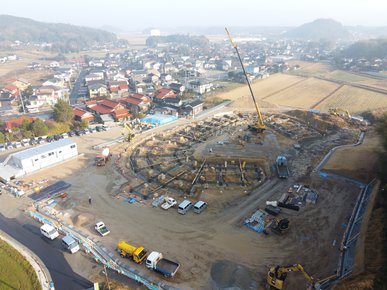

令和8年1月16日撮影

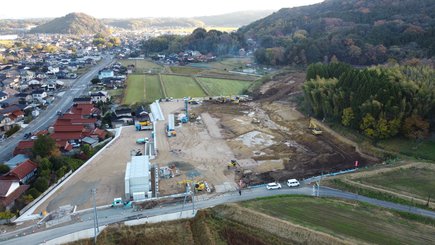

令和7年11月29日撮影

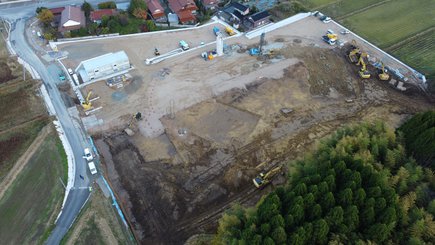

令和7年11月8日撮影

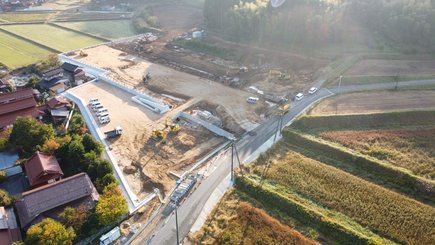

令和7年10月2日撮影

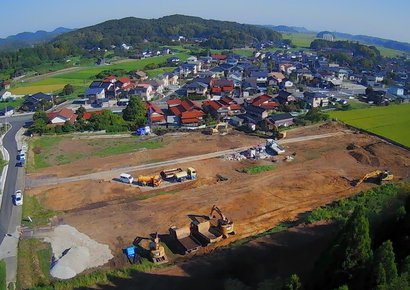

令和7年9月1日撮影

令和7年8月8日撮影

令和7年8月1日撮影
